协宝隧道衬砌拱顶带模注浆施工流程

作者:协宝 时间:2023-10-07 09:49:05来源:互联网
摘要:隧道衬砌拱顶带模注浆施工流程 (1)核心一:通过预埋径向RPC管,预判拱顶衬砌厚度,观察灌注混凝土时RPC管口的溢浆情况,解决衬砌厚度不足的问题。(2)核心二:混凝土灌注结束后及时进行带模注浆,RPC注浆管管口均溢浆,表明注浆饱满,解决拱顶脱空问题(3)由于及时注浆,浆体与混凝土结合完全,衬砌结构整体性好。(4)...

隧道衬砌拱顶带模注浆施工流程

1)核心一:通过预埋径向RPC管,预判拱顶衬砌厚度,观察灌注混凝土时RPC管口的溢浆情况,解决衬砌厚度不足的问题。

2)核心二:混凝土灌注结束后及时进行带模注浆,RPC注浆管管口均溢浆,表明注浆饱满,解决拱顶脱空问题

3)由于及时注浆,浆体与混凝土结合完全,衬砌结构整体性好。

4)通过统计每环注浆量可倒逼拱顶混凝土灌注施工质量,同时,可在衬砌台车顶部安装红外线探头进行监控,标准灌注质量。


拱顶带模注浆工艺亮点

1)通过简化预埋管及注浆施工工艺、改进注浆工装及衬砌微膨胀注浆结合料料,将衬砌拱顶浇筑的隐蔽工程转化为“可见”工程,预防衬砌拱顶缺陷。

2)微膨胀注浆结合料具有修复施工间隙缝、冷缝及混凝土不密实、缺棱掉角等缺陷;通过浆体的渗透堵塞防水板破损,形成“蘑菇”型栓塞,具有堵水功能。

3)采用隧道衬砌专用注浆机注浆,该设备集制浆、储浆、压浆多功能为一体,且具有较高的注浆压力,可充分克服低水料比浆体的管道阻力和浆液垂直输送的阻力。

4)利用衬砌台车的支撑,混凝土浇筑完及时注浆。施工时间短,不影响其它工序。

5)统计每环衬砌注浆量,实施过程管理和考核,倒逼施工班组提高衬砌灌注质量。

隧道衬砌拱顶带模注浆工艺施工要点:

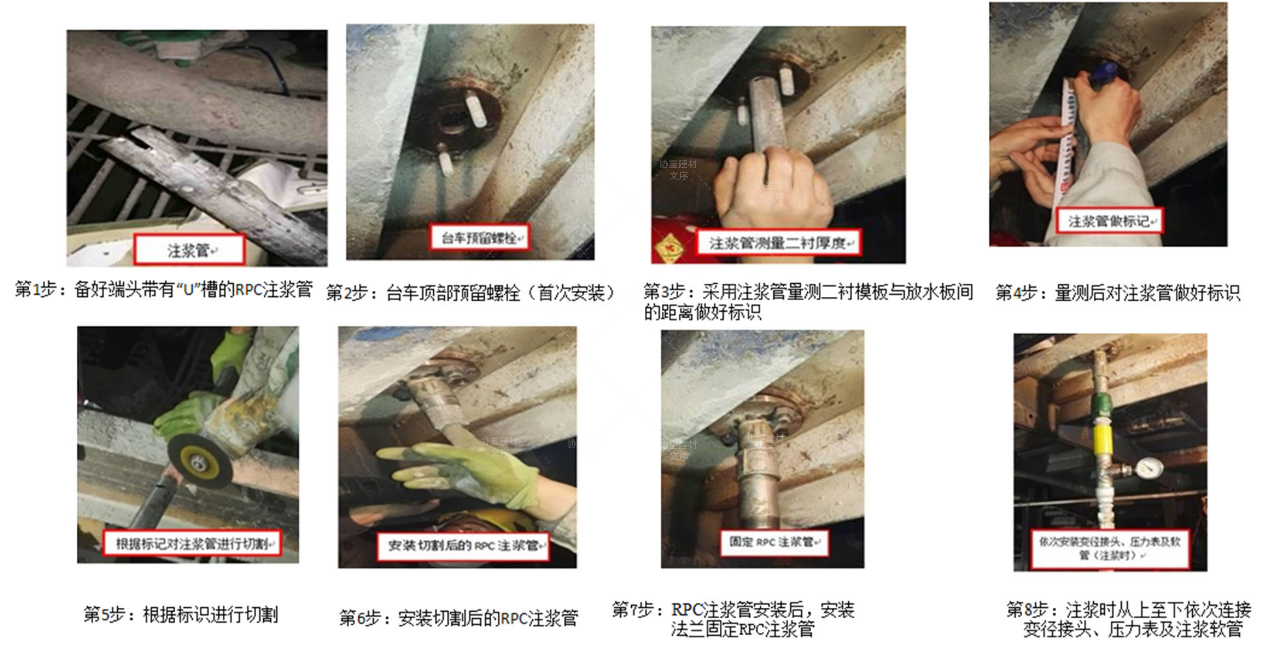

1)安装RPC注浆管、排气管顶住防水板

根据二衬几何要求使改造后的模板就位后,将准备好的RPC注浆管(排气管)通过改造后的预留孔处进行“试穿”量测,确定RPC注浆管(排气管)的安装长度和检测二衬厚度是否满足设计要求,具体标准以RPC注浆管(排气管)顶住防水板长度+法兰长度(7cm)+2cm为准。

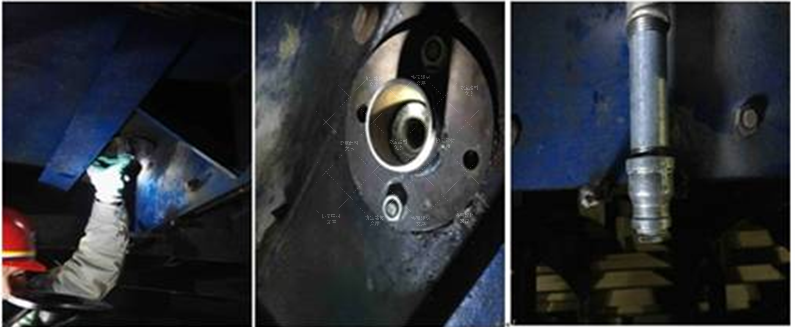

安装RPC注浆管

2)记录板上记录RPC管埋入深度

根据(1)中操作,在RPC注浆管(排气管)顶住防水板后做好标记记录RPC管埋入深度:标记应为两条线,一条为与二衬模板外模板的线(用来检测二衬厚度是否满足要求);另一条为二衬模板外模板线+2cm,即RPC注浆管(排气管)的下料长度。

3)浇筑混凝土并观察预埋管出浆

二衬混凝土应对称浇筑,左右两侧混凝土面高差不得超过0.5m,前后高差不得超过0.6m,混凝土浇筑应逐窗逐层自模板窗口灌入,由下向上,对称分层,倾落自由高度不超过2m。浇筑拱顶混凝土时,注浆管作为观察口,看混凝土是否浇注到拱顶,注意观察预埋管是否泌浆为准,必要时可对注浆观察口进行清理,避免堵塞。

4)注浆液制备及带模注浆

拱顶注浆原则上按照从低端往高端开始注浆。二衬混凝土浇筑完成2~3h后进行,注浆材料采用充填砂浆,水灰比为0.18;注浆采用隧道衬砌专用带模制浆注浆一体机进行操作。浆液要求连续拌制,拌制过程中严格监控材料用量,确保浆液的质量。


端头泌水泌浆

5)观察压力表和排气孔出浆

注浆结束标志以排气孔和端头模流出浓浆即结束注浆。若台车模板处出浆压力达到1.0MPa,仍未出浓浆,应更换排气孔注浆,直至中间排气孔和端模排气孔流出浓浆时停止注浆。


预埋纵管出浆

6)注浆结束,卸下注浆机软管,将灌浆管孔封堵密实。

7)浆液初凝后卸除定位法兰。





如果以上问题不能满足您的需求,联系协宝文序:16620791166,扫描下面二维码添加微信有优惠。 协宝建材文序
联系我们
联系我们

电话:16620791166

QQ:1940187111

邮箱:1940187111@qq.com

地址:广东、安徽、广西、贵州、重庆、兰州、江西均有分厂

[向上]
在线客服

技术咨询

业务咨询

在线咨询

咨询电话:
16620791166
二维码

关注微信↑,下单优惠
